封閉式母線槽安裝

文章出處:本站 人氣:1120發表時間:2020-09-27


封閉式母線槽特點
    1.減少接地故障避免相間短路離相封閉母線因有外殼保護可消除外界潮氣灰塵以及外物引起的接地故障母線采用分相封閉也杜絕相間短路的發生
    2 消除鋼結構發熱離相封閉母線采用外殼屏蔽可從根本上解決鋼結構感應發熱的問題
    3 減少相間短路電動力由于外殼上渦流和環流的雙重屏蔽作用使相間導體所受的短路電動力大為降低
    4 提高運行的安全可靠性該廠的盆式絕緣子采用SMC 壓制而成母線封閉后從而防止絕緣子結露同時采用測氫和測溫等裝置其測量信號可就地顯示或傳至DCS系統提高運行的安全可靠性母線封閉后也為采用通風冷卻創造了條件
    5 封閉母線由工廠成套生產質量有保證運行維護工作量小施工安裝簡便而且不需設置網欄簡化了對土建的要求
    6 外殼在同一相內包括分支回路采用電氣全連式并采用多點接地使外殼基本處于等電位接地方式大為簡化并杜絕人身觸電危險 。

封閉式母線槽安裝準備工作
     (1)施工順序:母線槽檢查→測量定位→支吊架制作安裝→絕緣測試→母線槽拼接→相位校驗
  (2)主要施工方法及技術措施
     1)母線槽的檢查:應嚴格檢查母線槽的質量,重點檢查以下內容:
     a.母線槽外殼應完整、無損壞。母線槽和配電箱型號、規格符合設計要求。附件配套正確、數量足。
     b.母線接頭的連接面平整,連接孔對稱,離邊緣距離一致。
     c.母線之間的絕緣板不能缺損破裂。
     d.應用500V兆歐表全數測量每節母線槽的相間、相與中性排、PE排、相與外殼之間的絕緣,不低于20MΩ。施工現場應清潔,并盡量減少現場擱置時間。做好防水、防潮工作。

    母線槽測量定位
    a.母線槽的走向,要按設計圖和工程實際綜合確定,原則是不與大口徑管道、橋架有矛盾,盡量按直線 短路徑敷設,至地面的距離不宜低于2.5m.與建筑物表面,其他電氣線路和各種管道的 小凈距按國家現行標準。
    b.水平安裝母線槽支吊架間距一般為2~3m,按母線槽每米重量決定。母線槽轉彎和配電箱連接處應增設支架。

   支吊架制作安裝
  a.支吊架的型式按母線槽安裝部位和重量決定。一般用槽鋼、角鋼、全螺牙吊桿和扁鋼制作,并做好防腐處理。支吊架間距均勻,支吊架的水平度應滿足母線槽水平度偏差的要求。
  b.母線槽垂直安裝,一般采用母線槽生產廠的定型彈簧支架。
  工藝流程及操作要點
    工藝流程圖:施工準備→構件預埋,預留孔洞→放線,定位→支架制作,安裝→支架位置校對→母線檢驗→母線吊裝,就位→母線,插接箱安裝→絕緣電阻測試→動力聯合調試→檢驗評定

封閉式母線槽安裝詳解
   1 檢查封閉式母線槽
    安裝封閉式母線槽首先要對封閉式母線槽進行檢查,檢查母線槽外殼是否完整無損壞、食肉符合設計要求、附件配套是否正確、接頭連接面是否平整、連接口是否對稱、絕緣板是否破裂。
   2 測量定位制作支架
    檢查完母線槽我們就要測量定位,制作支吊架,支吊架的形式是由封閉式母線槽安裝的部位和重量決定的,母線安裝方式也有垂直式安裝、水平側裝和水平懸吊式安裝三種,支架可以根據用戶的要求由廠家提供,也可以自己制作,制作支架一般采用“一”字型、“U”型、“L”型和“T”字型等幾種型式,吊桿的鉆孔應使用臺鉆或手電鉆鉆孔,孔徑不應大于固定螺栓直徑2mm。千萬不要使用電、氣焊割孔,吊桿套絲扣也應使用套絲機或套絲板加工,不許亂絲或斷絲。
   3 支吊架的安裝
     其次是支吊架的安裝,任何封閉、插接母線支、吊架安裝均應位置準確、橫平豎直、固定牢靠,成排安裝時應排列整齊、間距均勻。固定支架螺栓應加平墊和彈簧墊圈固定,絲扣外露2~4扣。
       ① 支架膨脹螺栓的固定,安裝在建筑物上的支架應改要根據母線路徑的走向來測量出準確的支架位置,在已經鉆好的孔上線固定好支架的膨脹螺栓。要注意的是鉆的孔徑與套管外徑差值不要超過1mm。

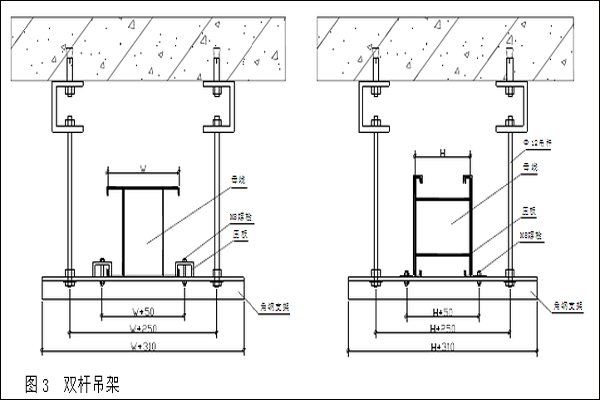

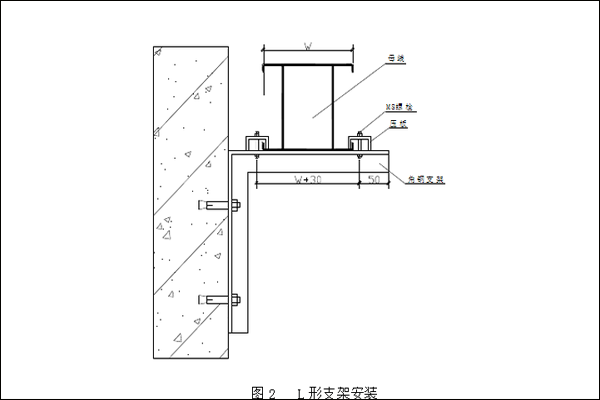

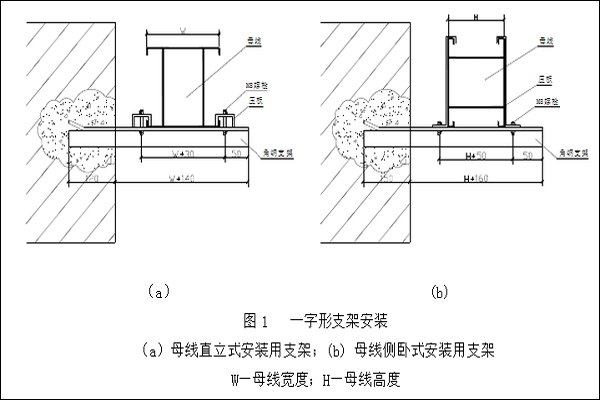

       ② 一字形角鋼支架安裝,一字型支架適用于母線在墻上水平安裝,支架采用預埋的方法埋設在墻體內,角鋼支架埋設深度為120mm和150mm,角鋼外露長度在母線直立式安裝時為母線寬度加140mm,當母線側臥式安裝時為母線高度加160mm,如下圖所示 ③ L形角鋼支架安裝,L形角鋼支架適用于母線在墻或柱子上水平安裝。L形角鋼支架要用M12×110膨脹螺栓固定,如下圖所示  ④ 吊架在樓板上安裝,封閉、插接母線的吊裝有單吊桿和雙吊桿幾種型式,根據母線的吊裝位置不同其吊架的安裝方式也不相同,若強度能夠滿足的情況下也可以使用內膨脹螺絲。如下圖所示   4 封閉式母線槽的連接
     然后就是封閉式母線槽的拼接,注意不要損壞了封閉式母線槽,吊裝時應使用尼龍繩,接頭部位要包扎好,防止雜物落入。拼接順序按封閉式母線槽的排列圖和編號拼接,在緊固前調整水平度和垂直度,使水平度和垂直度不超差,全長誤差不超過10mm,為了防止意外,每拼接一次都要測量絕緣電阻。
  5 相位校驗
    后就是相位校檢,母線槽拼接完成后必須要進行相位校核和電源系統相位一致。

封閉式母線槽驗收

  母線槽安裝施工質量應符合: 建筑工程施工質量驗收統一標準(GB50300-2001) , 建筑電氣工程施工質量驗收規范(GB50303-2002) , 智能建筑工程質量驗收規范(GB50339-2003)中的有關規定.
  在驗收時,應進行下列檢查:
一、金屬構件的加工、配制、螺栓連接、焊接等應符合國家現行標準的有關規定;
二、所有螺栓、墊圈、閉口銷、鎖緊銷、彈簧墊圈、鎖緊螺線線應齊全、可靠;
三、母線配制及安裝架設應符合設計規定,且連接正確,螺栓緊固、接觸可靠;相間及對地電氣距離符合要求:
四、瓷件應完整、清潔;鐵件和瓷件膠合處均應完整無損,充油套管應無滲油,油位應正常;
五、油漆應完整,相色正確,接地良好。
在驗收時應提交下列資料和文件:
一、設計變更部分的實際施工圖;
二、設計變更的證明文件;
三、制造廠提供的產品說明書、試驗記錄、合格證件、安裝圖紙等技術文件;
四、安裝技術記錄;
五、電氣試驗記錄;
六、備品備件清單。
